Kartal Katlı Kavşağı ve Bağlantı Yolları Projesi’nin yüzde 17’si tamamlandı

Son güncelleme: 7 Mayıs 2026 15:10
Yayınlandı 7 Mayıs 2026
paylaş
paylaş

Kayseri Büyükşehir Belediye Başkanı Memduh Büyükkılıç, yapımı devam eden Kartal Katlı Kavşağı ve Bağlantı Yolları Projesi’nde 2 bin 511 adet fore kazığının 878’inin tamamlandığını, projede yüzde 17 seviyesine gelindiğini kaydederek, “Kartal Katlı Kavşağı Projesi, Kayseri’nin geleceğine yön veriyor” dedi.

Büyükşehir Belediye Başkanı Memduh Büyükkılıç, yapımı devam eden Kartal Katlı Kavşağı’nda basın toplantısı düzenleyerek, projede gelinen son durumu anlattı. Büyükkılıç, Trafik Haftası gibi anlamlı bir günde anlamlı projeyi değerlendirmek adına bir araya geldiklerini kaydederek, basın mensuplarına şehre sahip çıkma anlayışıyla toplantıya göstermiş oldukları ilgiden dolayı teşekkür etti. Büyükkılıç, “Malumunuz şehrimiz yapılan çalışmalar ile dünyada ve ülkemizde kendisinden söz ettiriyor. Bizler de bu anlayış içerisinde çalışmalarımızı sürdürüyoruz” dedi.

“Kartal Katlı Kavşağı Projesi, Kayseri’nin geleceğine yön veriyor”

Büyükkılıç, Kayserililerin Kartal Katlı Kavşağı Projesi ile ilgili beklenti ve merakları karşısında altyapı ve deplase çalışmalarını hızlı bir şekilde hayata geçirdiklerini ifade ederek, “Kartal Kavşağı’mız tek kavşak gibi gözükse de 3 tane kavşağın yapıldığını görüyoruz. Birincisi K1 dediğimiz kısım. İkincisi şu anda bulunduğumuz kısım. Üçüncüsü de Tacettinveli istikametine giden kısım olmak üzere 3 kavşaktan oluşuyor. Çalışmalarımızı sürdürüyoruz” diye konuştu.

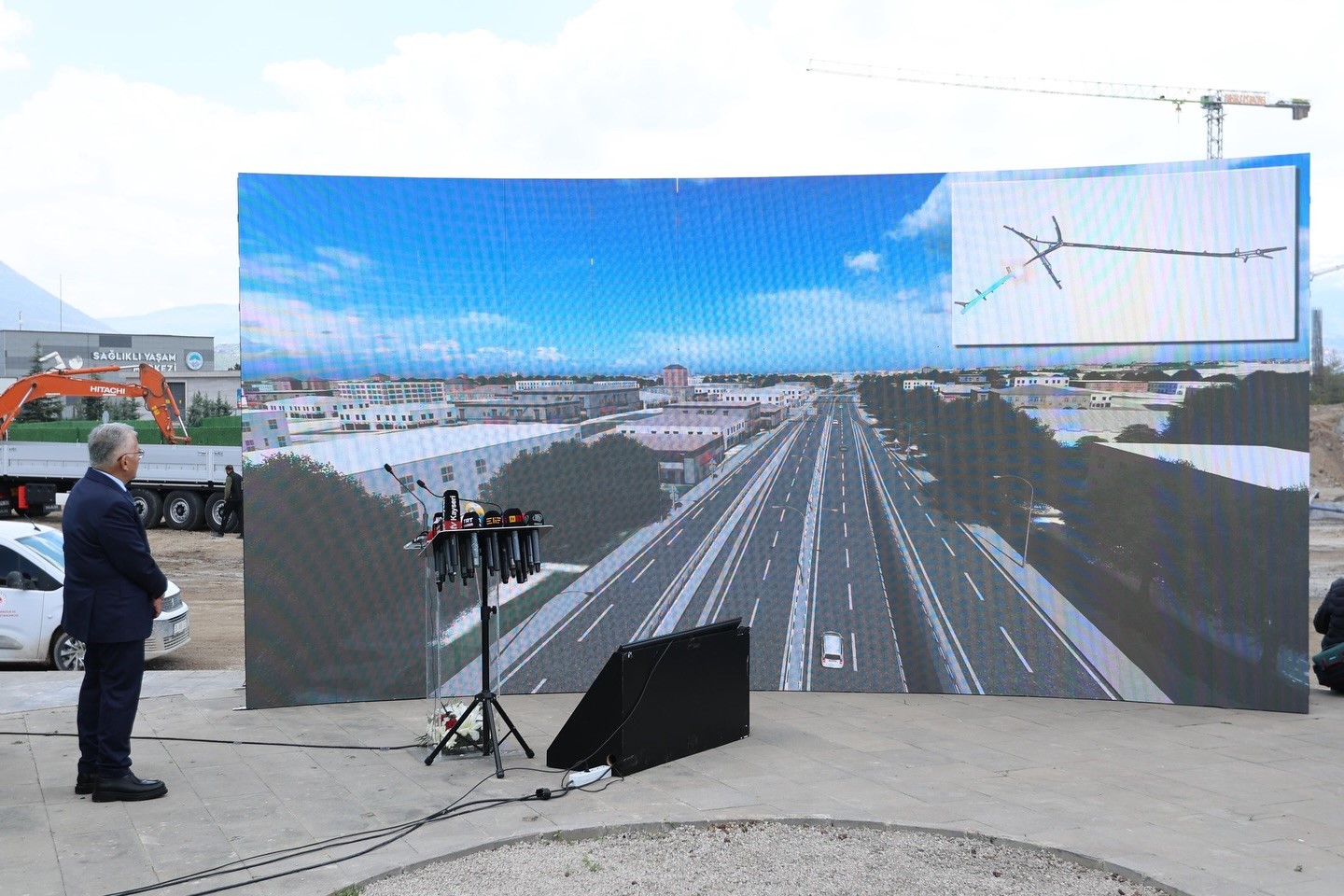

Başkan Büyükkılıç, toplantı alanında kurulun dev ekran üzerinden projenin detaylarını bir kez daha basın mensupları ile paylaşıp, projenin tamamlanmış haline dair videoyu izleterek, “İnşallah bittiğinde bu tabloyu birebir hayata geçireceğiz. Günlük 120 bin aracın geçtiği kavşağı böylece daha dinamik, daha arzu edilen seviyeye getirme yönünde çalışmalarımızı tamamlayacağımıza inanıyoruz” ifadelerini kullandı.

Projenin ihale tarihinin 15 Aralık 2025, sözleşme tarihinin 17 Mart 2026 ve teslim tarihinin 3 Nisan 2026 olduğunu belirten Büyükkılıç, “Yaklaşık maliyeti 1 milyar 371 milyon 517 bin civarındayken ihale sonucu 17 milyon 609 bin 981 euro, yani 865 milyon artı KDV oldu” dedi.

Başkan Büyükkılıç, Kartal Katlı Kavşağı Projesi’nde çalışma başlamadan önce Talas güzergâhı ağırlıklı olmak üzere 4 kilometre yağmur suyu hattı ve kanalizasyon deplase çalışması yaptıklarını dile getirerek, “Kayserigaz, KASKi, KCETAŞ ve Türk Telekom deplase çalışmalarını tamamlamıştı. Saha imalatlarının önündeki engeller böylece kaldırılmış ve firmamıza hazır hale getirerek teslim edilmişti. Alternatif yollarımızın da hepsi değerli ve hepsi yüzde yüz yararlanılan boyutta. En anlamlı ve önemlisi Köşk Kışla diye bilinen bölgeden, çok değerli Milli Savunma Bakanımız Yaşar Paşamızın bizlere vermiş olduğu destek ile oradan kestirme olarak en önemli güzergâh” şeklinde konuştu. Büyükkılıç, diğer alternatif ulaşım güzergâhlarını da tek tek anlatarak, kurum ve kuruluşlara da anlayışlı yaklaşımlarından dolayı teşekkür etti.

2 bin 511 adet fore kazığın 878 adedi tamamlandı

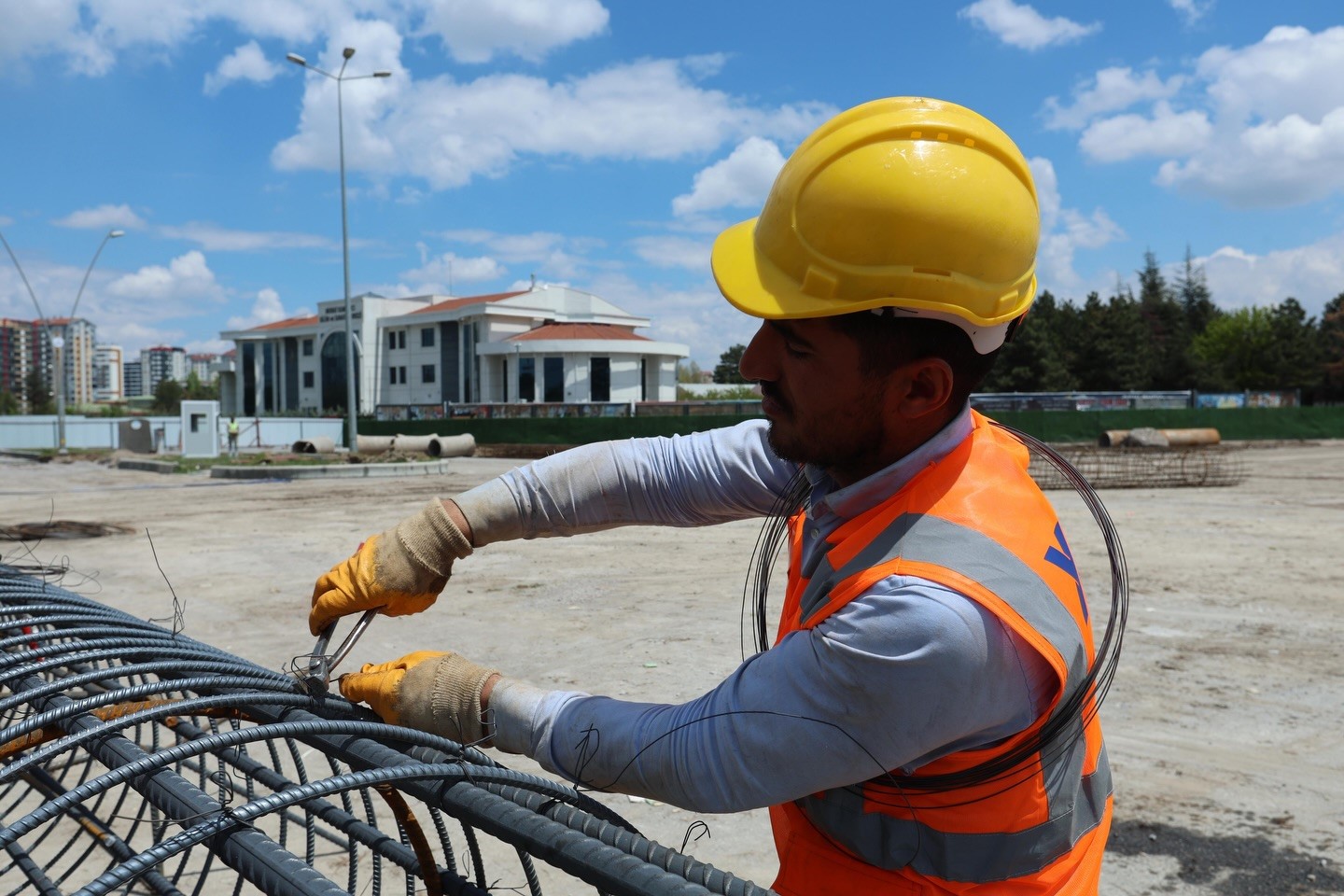

Başkan Büyükkılıç, Kartal Katlı Kavşağı projesinin yapım çalışmalarının yaklaşık 1 aylık süre içerisinde yüzde 17’lik bir tamamlanma seviyesine ulaştığına dikkat çekerek, “Toplam 2 bin 511 adet fore kazığın 878 tanesi tamamlanmış durumda. Totalde 42 bin metre olarak planlanan fore kazığın 14 bin metresi yapılmış durumda. Yani yüzde 35’e tekabül etmekte. Yaya altgeçit kazı çalışmaları başladı. Tünel perde yapım çalışmaları da devam etmektedir” şeklinde konuştu.

“24 saat esasına göre çalışılacak”

Proje alanında çalışmaları yürüten makine ve ekipmanlar hakkında bilgiler veren Büyükkılıç, “8 adet fore kazık makinesi görüyoruz, 4 vinç, 5 ekskavatör, 20 kamyon ve 1 loder var. Mobil beton santrali var. Ayrıca 150 personel çalışmakta. 24 saat esasına göre çalışma yönündeki süreç tamamlandı. Şimdiye kadar 24 saat çalışılamamıştı, şimdi 24 saat esasına göre olunca Allah’ın izniyle daha da hızlı devam edeceğini ifade etmek istiyorum. Bugüne kadar yapılan çalışmalar yaklaşık 2 ayda yapılması gerekirken 35 günde yapılmış çalışmalar olarak nitelendirilebilir. Bu da 12 ayda bitmesi gereken inşaatın rahatlıkla 9 ayda biteceğini gösteriyor” ifadelerini kullandı.
